As obras estratégicas para universalizar o saneamento básico no estado de São Paulo até 2029 seguem em ritmo acelerado, com foco especial nas iniciativas para garantir a segurança hídrica e a qualidade do abastecimento de água. Nas Regiões Metropolitanas da Baixada Santista (RMBS) e de São Paulo (RMSP), estão previstos 74 empreendimentos, sendo a maior parte destinada à ampliação, adequação e construção de novas estruturas para o fornecimento de água potável, essenciais para o futuro da população.
Para gerenciar todas essas iniciativas, o Consórcio Gestão MetaSan, liderado pela Cobrape e integrado pelas empresas Hagaplan e LBR, é responsável pelos serviços técnicos de gerenciamento e fiscalização.
Segundo o coordenador do Consórcio Eduardo Franchi, as obras no litoral paulista são as mais desafiadoras, devido às condições geotécnicas, como o lençol freático elevado e a presença de solos moles, compostos por argilas orgânicas e siltes saturados. Essa condição exige cuidados redobrados. Para garantir a segurança e a eficiência das obras, são adotadas técnicas construtivas específicas, como o escoramento metálico das escavações, que previne deslizamentos e assegura a estabilidade das frentes de trabalho. “São procedimentos que demandam acompanhamento e atenção total da equipe de fiscalização”, destaca Franchi.
Conheça algumas obras em andamento que visam a melhoria no abastecimento de água.

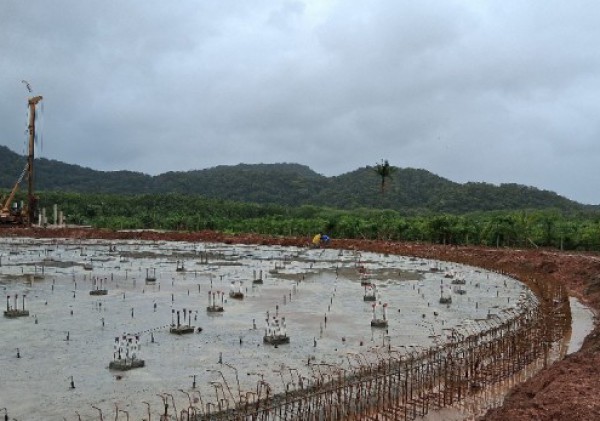

Centro de Reservação Mambu-Branco - Itanhaém
O planejamento contempla o desenvolvimento dos projetos técnicos e a construção de quatro reservatórios em concreto armado, totalizando 40.000 m³ de reservação de água tratada. Os equipamentos funcionarão como unidade pulmão, equilibrando produção e demanda de água. Integrados aos sistemas de bombeamento e pressurização de água tratada Boosters Suarão e Cibratel, garantirão abastecimento contínuo, mesmo em interrupções, promovendo distribuição mais eficiente.
Os reservatórios encontram-se em fases distintas de construção:
Reservatório 1: na etapa de impermeabilização, armação e concretagem.
Reservatório 2: 16% das obras concluídas.
Reservatório 3: início dos trabalhos, com 2% dos trabalhos executados e estacas piloto concluídas.
Reservatório 4: 90% das estacas cravadas.
As próximas etapas preveem a execução da laje base e adutora do Reservatório 1; a finalização da fundação do Reservatório 2; e montagem metálica e avanços estruturais no Reservatório 4.
Travessia Santos-Guarujá - adutora subaquática
A adutora subaquática de 1.700 metros transportará 500 l/s de água tratada de Santos para o Guarujá, interligando ao Reservatório de Vicente de Carvalho. O empreendimento visa reforçar o abastecimento do Guarujá, com benefícios sociais, ambientais, econômicos e operacionais.
Atualmente, 80% das obras no Guarujá estão concluídas. Enquanto, em Santos estão na fase inicial. O trecho do Porto e a travessia subaquática dependem de autorizações ambientais e portuárias, devido às interferências subterrâneas e às condições climáticas.
O próximo passo é iniciar as frentes de trabalho no Morro do Saboó e Rua Paraíba.
Construção da Estação de Tratamento de Água Melvi – Praia Grande
A construção da Estação de Tratamento de Água (ETA) Melvi terá capacidade de 1.270 l/s, será modular em aço inox e incluirá todas as etapas do tratamento de água. Os projetos executivos estão em elaboração, com previsão de quatro novas edificações, com sete frentes simultâneas de trabalho.
Adequação da Estação de Tratamento de Água Engenheiro Rodolfo José da Costa e Silva (RJCS) - ETA Guarapiranga
Parte do Sistema Guarapiranga, a ETA RJCS atende cerca de 1 milhão de pessoas em áreas vulneráveis. A obra prevê a recuperação estrutural e substituição de equipamentos no conjunto 1, um módulo de tratamento que faz o processo de purificação de águas brutas.
A modernização da ETA com capacidade de 16 m³/s garantirá abastecimento contínuo e seguro.
Reservação Capoavinha – Mairiporã
O projeto prevê a implantação de um reservatório metálico aparafusado com capacidade de 2.000 m³ no Centro de Reservação Capoavinha, no bairro Capoavinha, em Mairiporã, alimentado por uma adutora de ferro fundido dúctil de 300 mm, vinda da Estação Elevatória de Água Tratada (EEAT) da Nova ETA Mairiporã.
O reservatório abastecerá os bairros Jardim Neri e Parque Náutico, integrando-se ao sistema da Estação de Recalque Sandra. Atualmente, estão sendo realizadas as fundações da estrutura.
